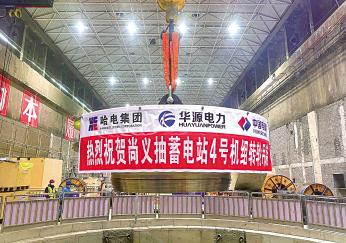

四局讯(李国光)11月26日,尚义抽蓄电站4台机组定子全部吊装完成,较计划工期提前76天。
作为发电电动机组的核心部件,定子具有外形尺寸大、吊装重量大、技术精度高等特点,其安装质量直接关乎机组未来长期运行的稳定性与能效。本次吊装的4号机组定子外径约为6.8米,由10万余张0.5毫米厚的硅钢片叠装而成,总重量约为420吨。
吊装作业中,尚义项目部科学筹划、周密部署,各作业班组紧密协同、精准配合,确保了整个吊装过程安全、平稳、有序,一次性精准就位。经精密检测,4号机组定子铁心圆柱度达到0.22毫米,优于设计标准和规范要求,达到了行业内领先水准。
目前,电站建设已全面转入机组核心部件全面安装与调试的高峰阶段,下一步将有序推进转子吊装、机组总装及系统调试等工作。该电站是国家可再生能源发展规划的重点项目,共安装4台35万千瓦可逆式水泵水轮机组,总装机容量140万千瓦。投运后,每年可节约标准煤约15万吨、减排二氧化碳约40万吨,对优化京津冀能源结构、保障电网稳定运行、促进新能源消纳具有重要作用。
