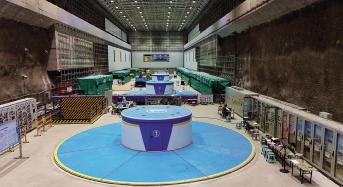

四局讯(周金鑫)9月19日,随着最后一台机组(1号)发电工况100%甩负荷试验顺利通过,河南五岳抽水蓄能电站4台机组全部调试任务圆满完成,标志着机组动态调试阶段圆满收官。
五岳抽水蓄能电站是国务院批复的大别山革命老区振兴发展规划项目,是河南省“十三五”能源发展规划重点项目。电站共安装4台单机容量为25万千瓦的水泵水轮发电电动机组,总装机容量100万千瓦,年发电量8.57亿千瓦时。中国水电四局承担了4台机组及其附属设备的安装、调试任务,以及部分土建工程。
自8月30日首次实现水轮机工况启动后,团队陆续完成机组热稳定、过速、升压、升流、主变冲击、并网、水泵工况启动及工况转换等多项动态试验。所有调试项目均一次成功,各项技术指标优于设计值,运行稳定可靠。
