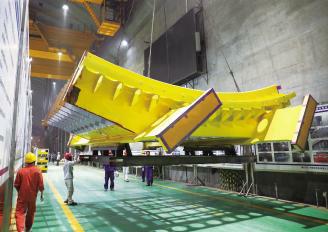

白鹤滩讯(徐淑勇 杨帅帅)5月29日,由机电安装分局承担安装的白鹤滩水电站左岸3号机组定子机座顺利吊装就位。
白鹤滩水电站左岸3号机组定子机座由9瓣组成,单瓣重约22吨。受白鹤滩左岸地下厂房场地限制,3号机组定子机座在白鹤滩机电设备仓库打磨完成并运至左岸地下厂房安装间后,逐一使用桥机移至副厂房清洗装配,随后吊至3号机坑。
为保障左岸3号机组定子机座顺利吊装,吊装前项目部制定了详细的吊装方案,项目领导现场监督,起重班、定子班两班组人员明确分工、密切配合。本次吊装于5月27日9时开始,29日早上6时左右吊装就位,全程用时约45小时。
