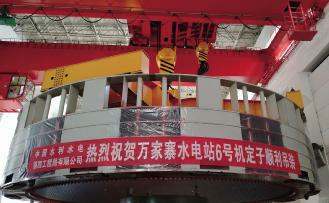

万家寨讯(王莹筱)11月20日10时,由机电安装工程公司承建安装的万家寨水利枢纽6号机组定子顺利吊入机坑。
因6号机组原定子损坏,为了保证机组更好运转,根据业主要求更换新定子。新定子的组装工作从7月1日开始,历时两个月,于9月2日顺利完成组圆、叠片、紧压、试验等工作。新定子总重260吨、高度320毫米,外径14650毫米。为防止新定子吊装过程中发生变形,吊具采用井字梁结构,长14000毫米、高3000毫米、重量48吨。
在吊装时间确定后,项目部高度重视,先后几次召开会议对吊装工作进行详细的安排和规划,合理安排工作任务、优化施工进度,各部门之间积极配合,严格按照相关规定进行吊前安全技术交底、起重设备检查、三方会签等工作,在项目部全体员工的努力下新定子顺利吊入机坑。
下一步,项目部全体员工将持之以恒,努力拼搏,圆满地完成本轮万家寨机组检修工作。
