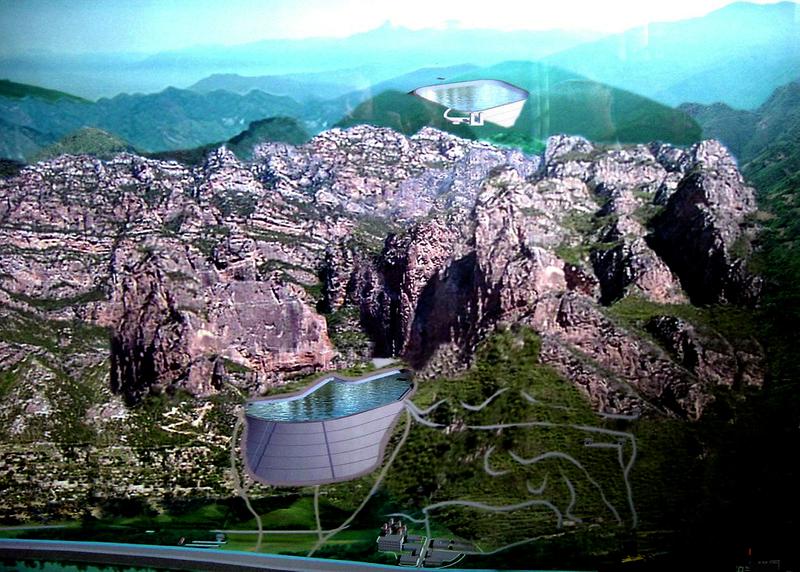

西龙池电站模型图西龙池电站模型图张光敏张光敏摄

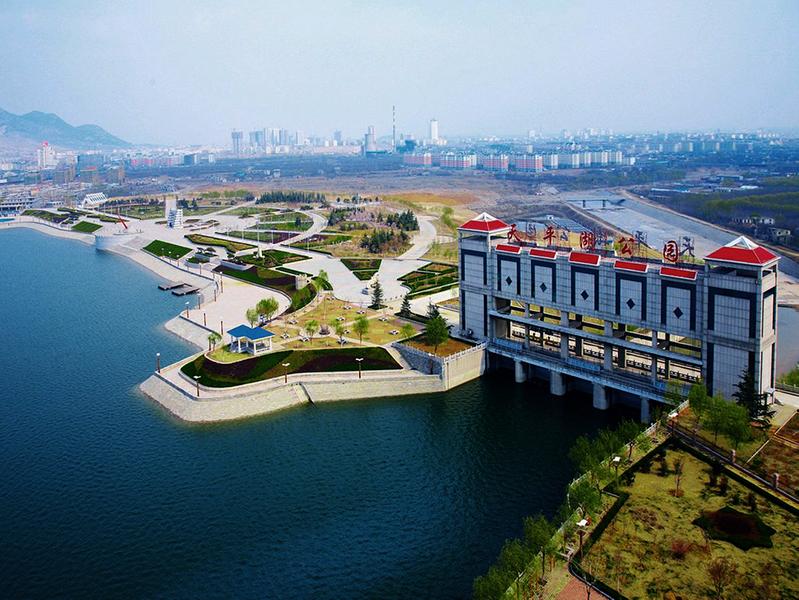

弃渣场改至下库坝后建成的生态公园弃渣场改至下库坝后建成的生态公园张光敏张光敏摄 ■通讯员冯万军
抽水蓄能电站素有“水电皇冠上的明珠”的美称,因为它不仅具有常规水电站发电的功能,更身藏低谷储能的绝技。作为电网系统的调节器、稳压器和蓄电池,它具有机组启停迅速,工况转变灵活,可以实现顶峰填谷、调频调相、紧急事故备用等特点。2016年11月29日,国家能源局发布的《水电发展十三五规划》,更是将加快开发抽水蓄能电站建设列为“十三五”期间水电发展的重头戏。
风生水起,才知天高云淡;沧海横流,方显英雄本色。在公司市场营销中心的支持下,第二分局正阔步进军抽水蓄能电站建设领域。2000年4月,我们承建了山东泰安抽水蓄能电站前期工程通风兼安全洞项目,翻开了公司抽水蓄能电站建设史上崭新的一页。之后的几年中,分局又相继跨多省中标承建了多个抽水蓄能项目。2001年5月,承建泰安地下厂房系统土建主体工程,良好的开挖质量和极强的安全作业能力受到了业主的高度赞扬;2002年3月,承建江苏宜兴抽水蓄能电站厂顶施工支洞及厂房上层排水廊道项目,成功将市场拓展到江浙一带;2002年12月,承建西龙池抽水蓄能电站前期工程通风兼安全洞工程,后续又相继中标支洞和交通洞以及地下厂房主体工程;2003年3月,承建河北张河湾抽水蓄能电站通风兼安全洞以及地下厂房和拦排沙工程;2016年7月,承建山东沂蒙抽水蓄能电站引水系统工程、地下厂房及尾水工程,签约额达6.59亿元。目前,作为抽水蓄能电站建设领域的先行者和排头兵,分局已积累了丰富经验、锻炼了骨干队伍、取得了长足发展,真正赢得了一片属于自己的抽水蓄能天地。
泰安起点
求索路远
有着“抽水蓄能建设起跑线”之称的山东泰安抽水蓄能电站,是公司有史以来第一次承建的抽水蓄能电站。为切实将该工程打造成“放心工程”、“精品工程”,进场施工前,公司领导就责成分局务必创建地下洞室品牌。工程建设中,分局始终紧绷质量弦,努力增强员工创优意识、明确工作职责、层层落实责任,不断提高施工人员素质,促进工程质量。
2002年10月,地下厂房岩壁吊车梁第一块混凝土开盘浇筑,施工人员严格按照施工程序分段分块,强化浇筑过程监控。一丝不苟的工作态度终于换来了冬日里金色的收获,原定于90天的混凝土浇筑计划,仅仅用了65天就完成了,成为同行业地下厂房工程建设中的一个奇迹。
主、副厂房大洞室开挖在公司尚属首次,为保证工程质量,分局大胆采用光面爆破技术,开挖面平整、坚实,半孔率达到95%以上;为加快施工进度,分局设计出平面多工序、立体多层次的施工方案,率先采用国际上先进的三臂台车钻孔,确保厂房和主变洞工程同时施工、平行作业、分层开挖,使工程质量得到了很好的控制。其中,洞室优良率达95%,混凝土优良率达96%,远远高于业主单位和水工技术规范的质量要求,一举摘下“青海省优质成果奖”的桂冠。在主厂房施工时,技术人员还针对不同尺寸的洞室制作不同的施工支架,采用人工手风钻大楔形掏槽钻孔,断面达45平方米以上的洞室一次爆破成型。半孔率高,超欠挖控制适当,就连瑞典洞挖专家在参观完施工现场后,也不由连连称赞。在一次质量例会上,北京设计院总监也评价说“水电四局泰安岩壁开挖的技术已经达到了精雕细琢的地步”。
正是由于广大施工人员的不懈努力,历经六年时间,分局终于在泰山腹地雕刻出了一颗璀璨明珠。2009年10月26日,分局承建的山东泰安抽水蓄能电站荣膺“2009年国家优质工程—鲁班奖”。公司精品工程战略取得的重大进展,让公司在抽水蓄能电站建设中迈出了坚实的一步。
砥砺前行
不辱使命
山西西龙池抽水蓄能电站位于山西省忻州市五台县滹沱河与清水河交汇处,是国内第一、亚洲第二高水头的抽水蓄能电站。2002年3月,分局承建该电站原位模型试验洞工程。施工中,分局始终秉持“打造精品、争创效益”的理念,经过200多个日夜的艰苦奋战,如期完成了施工任务。由于前期的出色表现,2003年5月,分局又先后承建了交通洞和中支洞工程以及地下厂房主体工程。
2002年12月,通风洞工程正式开工。由于通风洞土洞断面为马蹄形,所以施工难度大,开挖、爆破、出渣等交叉作业影响大,天气寒冷,进场道路不通,系统水电供应不上等一系列困难都一下子摆在了施工队伍的面前。然而,在困难面前,广大干部职工“只为成功找方法、不为失败找借口”,他们用行动诠释了水电人敢吃苦、打硬仗的决心——元旦前一定进洞。
通风洞洞脸地势狭窄、陡峭,连机械设备在工作面上的油料供应都十分困难。时间紧迫,施工队伍已经没有时间来修一条便道。为保证机械设备的油料供应,项目部机械队员工全力以赴,冒着严寒从山下将一桶桶油料提到工作面上。在全体施工人员的共同努力下,提前15天完成了9000多立方米的明挖,全面进入洞内开挖。在西龙池电站的施工过程中,分局领导精心组织,施工队伍顺利实现了隧洞开挖、支护、喷锚全断面快速进尺,确保了通风兼安全洞和地下厂房施工质量优良,向业主交上了一份满意的答卷。
召之即来、来之能战、战之必胜,是水电人传承的精神。正是这种精神,激励着分局员工越是在恶劣的环境中越勇往直前,创造出一份又一份骄人的业绩。2002年春,公司顺利挺进华东市场,承建江苏宜兴抽水蓄能电站工程。由于时间紧、任务重,分局第一时间组织施工人员跑步进场,施工设备从华北转战千里奔赴华东,各项工作仅在5天时间内就全部就绪。大家顾不上洗去征尘,立即投入紧张的施工当中。经过4个月的艰苦工作,厂顶施工支洞顺利开工。洞室月进尺强度达到每天8米,刷新了同行业的最高记录。在广大干部职工的共同努力下,厂顶施工支洞提前五天全断面贯通,排水廊道洞挖提前30天完工,且质量合格率为100%。为此,业主单位领导专程前往现场,对施工速度和质量给予了高度评价,并将尾水隧道工程指定分包给分局。
太行山巅
挑战“禁区”
2003年4月,分局一支精悍的队伍刚刚完成西龙池抽水蓄能工程,又挥师南下踏进了千沟万壑的太行山。在一个地图上连影子都找不到的地方——张河湾安营扎寨、铺摊建点,承揽起北京奥运会重点保电项目——张河湾抽水蓄能电站通风兼安全洞和地下厂房和拦排沙工程。
然而,当广大员工进入工地后,各种困难却接踵而来:没有饮用水,只能到几公里以外的水库去取;道路不通,每一寸土地都只能靠双腿双脚来丈量;没有住处,大家只能一起动手搭建临时帐篷。就在全体员工横下一条心准备大干一场时,突如其来的“非典”疫情却将施工计划全部打乱了。一时间,前期进场的人员也全部被困在了山里,只能靠着一点儿土豆和发霉的挂面暂时维持生活,外面的人员、物资、设备也运不进去,工程一度处于停滞状态。在这个特殊时期,时任分局局长的高建民曾两次赶往工地指导前期工作,这极大坚定了员工战胜困难的决心,鼓舞了广大干部职工的士气。
通风兼安全洞是张河湾前期工程的关键项目,是进入厂房和主变洞的主要通道,直接关系着主体工程能否顺利施工。由于工期短、任务量大、开挖断面相对较小,该工程不仅对施工方式和机械选型有一定要求,而且随着洞长的延伸,围岩类型的变化也会随之增大。然而困难并没有挫败他们,大家一致认定,要成功就必须挑战自我。广大员工结合张河湾工程的特点,精心研究制定施工方案、充分调动一切积极因素、合理配置各类资源,抢时间、赶进度,在施工道路不畅的情况下,采用人抬肩扛的方法,放弃“栈道”、强渡“陈仓”,硬是用借来的木船将发电机、钢材等提前运到施工现场,变被动为主动,扭转了“非典”带来的不利因素,确保了工程的正常开工。
继往开来
再谱华章
2016年,公司成功中标承建山东沂蒙抽水蓄能电站输水发电系统土建及金属结构安装工程。这是公司时隔13年后再次回归抽水蓄能行列,对巩固传统水电业务、树立品牌丰碑具有深远的意义。
山东沂蒙抽水蓄能电站位于山东省临沂市费县境内,工程总装机容量为120万千瓦,地下厂房内安装4台单机容量为30万千瓦的混流可逆式水轮发电机组,为大Ⅰ型一等工程。电站由上水库、输水系统、地下厂房、地面开关站及下水库等组成,计划于2016年9月1日开工,2021年12月31日完工,总工期64个月。
自7月3日首批人员进场以来,全体员工以打造“优质工程、精品工程、样板工程”为己任,精心组织施工,合力调配资源。经过全体参建人员的不懈努力,11月1日,下水库进、出水口已开始动工,紧接着地下厂房一层中导洞开挖也将顺利推进。国网新源公司副总经理刘泽洪专程前往施工现场,对公司自进场以来的各项工作给予了充分肯定和高度评价。分局也将以此为契机,让“优质工程”在齐鲁大地上再次绽放光彩,为沂蒙老区铸造出一座经得住时间考验的精品工程,让水电人再次谱写抽水蓄能的华美乐章。
